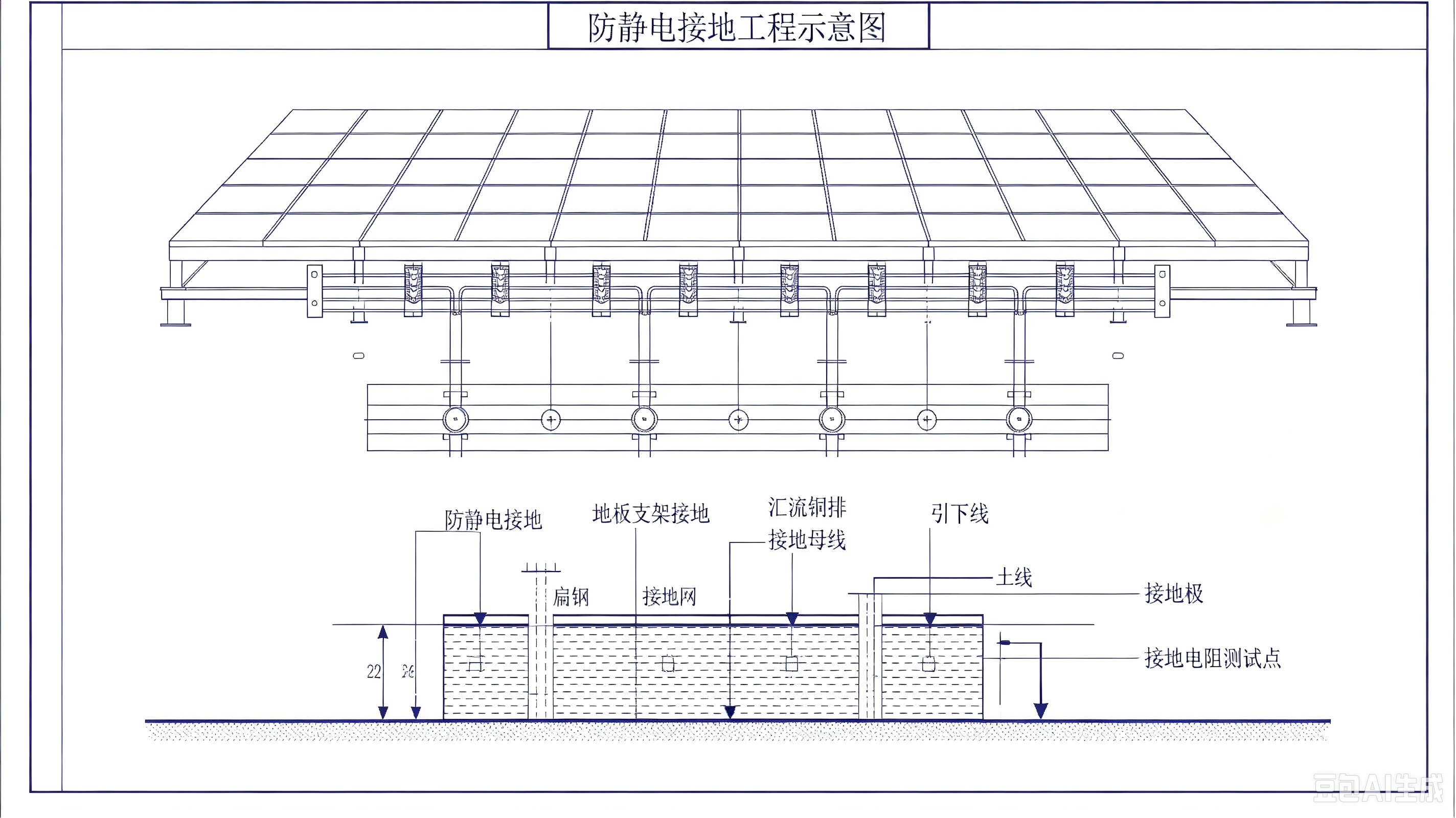

防静电接地工程的前期准备,核心不是先“铺接地线”,而是先把防静电对象、接地方式、接地点、接地电阻、施工范围和验收标准确定下来。
一般可以按下面几个阶段准备:
一、现场勘察
确定防静电区域
生产车间
电子装配区
SMT/PCB区域
仓库
检验、维修区域
危险化学品或易燃易爆区域等
确定需要接地的对象
防静电地坪/地板
工作台
人体防静电手环
防静电椅
货架
防静电周转车
金属设备外壳
金属管道
精益管工作台/货架
防静电门、门框等
调查现有接地系统
建筑物是否已有接地网
是否有保护接地(PE)
是否有等电位连接系统
配电箱、设备接地情况
是否已经存在防静电接地干线
测量现有接地电阻及接地连续性
二、确定设计方案
这是前期最关键的一步。
需要明确:
防静电接地 → 接到哪里?
通常需要根据现场情况确定采用:
建筑物共用接地系统
独立防静电接地系统
防静电接地与保护接地/等电位系统的连接方案
尤其要避免现场施工人员简单地认为:
“找一个水管接上去就可以。”这种做法是不规范的。
同时确定:
接地干线走向
接地支线布置
接地点数量
接地端子位置
接地线规格
接地铜排/铜线规格
接地电阻设计要求
等电位连接方式
防静电地坪接地方式
三、收集现场资料
施工前建议收集:
资料 主要内容
建筑图纸 建筑结构、楼层、区域
电气图纸 配电、PE、接地系统
厂房接地资料 原有接地网、接地极
设备布置图 设备位置及数量
工艺布局图 防静电区域划分
防静电地坪资料 材料、结构、导电性能
设备清单 需要接地的设备
特殊区域资料 易燃易爆、洁净室等
如果是工厂改造项目,原有接地系统资料尤其重要。
四、现场检测
正式设计前最好做一次基础检测。
重点包括:
1. 接地电阻
确认现有接地装置是否满足设计要求。
2. 接地连续性
例如:
设备外壳 → 接地线 → 接地干线 → 接地系统
整个路径不能存在断点。
3. 防静电地坪电阻
检查地坪的:
表面电阻
体积电阻
对地电阻
4. 原有设备接地
特别是老厂房,要检查设备接地线是否真正可靠,而不是“有一根线接着”就认为合格。
五、确定材料和施工条件
提前确定:
铜芯接地线规格
铜排规格
接地端子
接地汇流排
接地夹
防静电地板接地铜箔
防静电地坪接地铜箔
接地标识
线槽/桥架
连接螺栓
防腐材料
如果使用铝型材/铝线棒精益管做防静电工作台或货架,还要特别确认:
铝型材之间的导电连续性,以及工作台最终与防静电接地系统之间的可靠连接。不能只看材料本身“导电”,就认为整个货架已经可靠接地。
六、确定施工条件
施工前还要确认:
地面是否已经完成
防静电地坪什么时候施工
是否需要开槽
是否需要打孔
接地线是否需要穿墙
是否需要破坏现有装修
配电系统是否需要停电
施工区域是否需要封闭
设备是否需要搬迁
接地干线是否需要跨区域敷设
尤其是防静电地坪,接地铜箔、接地端子通常需要和地坪施工工序配合,否则后期再做会比较麻烦。
七、确定验收标准
这一点建议在施工前就写进方案,而不是施工完才讨论“多少欧姆算合格”。
至少明确:
接地电阻要求
防静电地坪电阻要求
工作台对地电阻要求
设备接地连续性要求
接地线规格
接地连接方式
接地标识要求
测试仪器及测试方法
验收记录格式
而且不同类型的防静电系统,指标并不是完全一样的,不能简单地把“接地电阻≤4Ω”套到所有防静电项目上。
